南充京喜拼拼倉1號庫
施工內容:強弱電

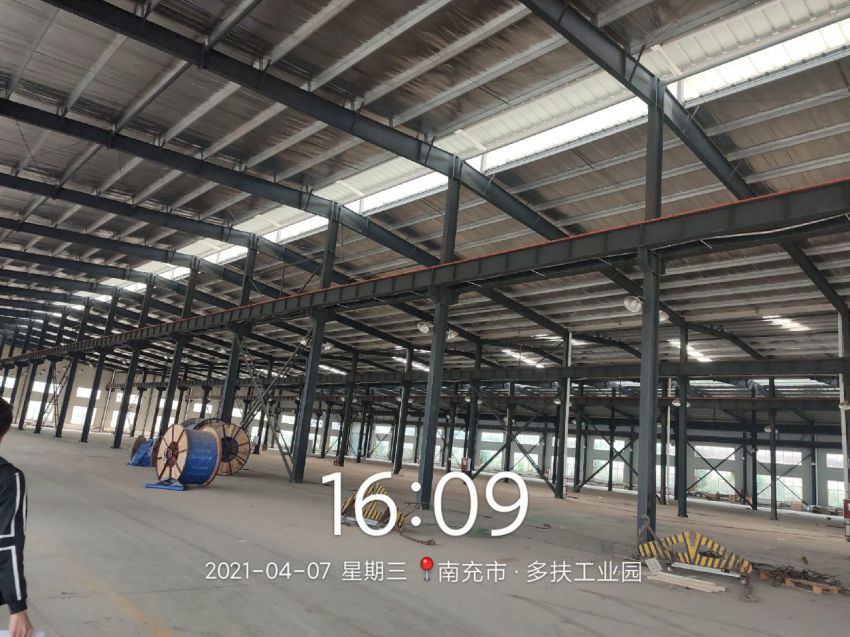

開工日期:2021年4月7日
項目負責人:鄭志華
4月8號
當日施工人數:0
今日施工內容及完成量:
1、今日無施工,在現場勘察以及對接入場手續,收材料。
附圖:

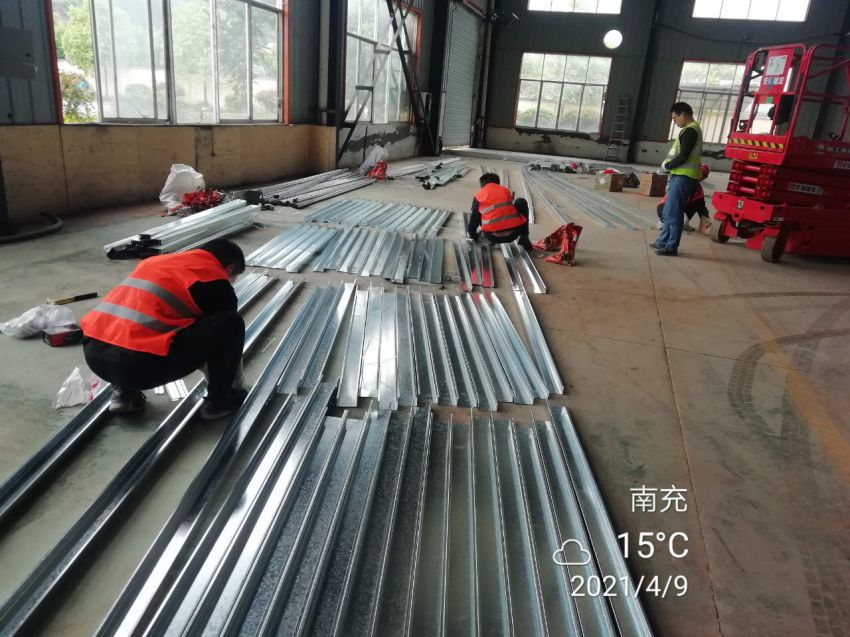

4月9號
當日施工人數:4
1、今日施工內容及完成量:

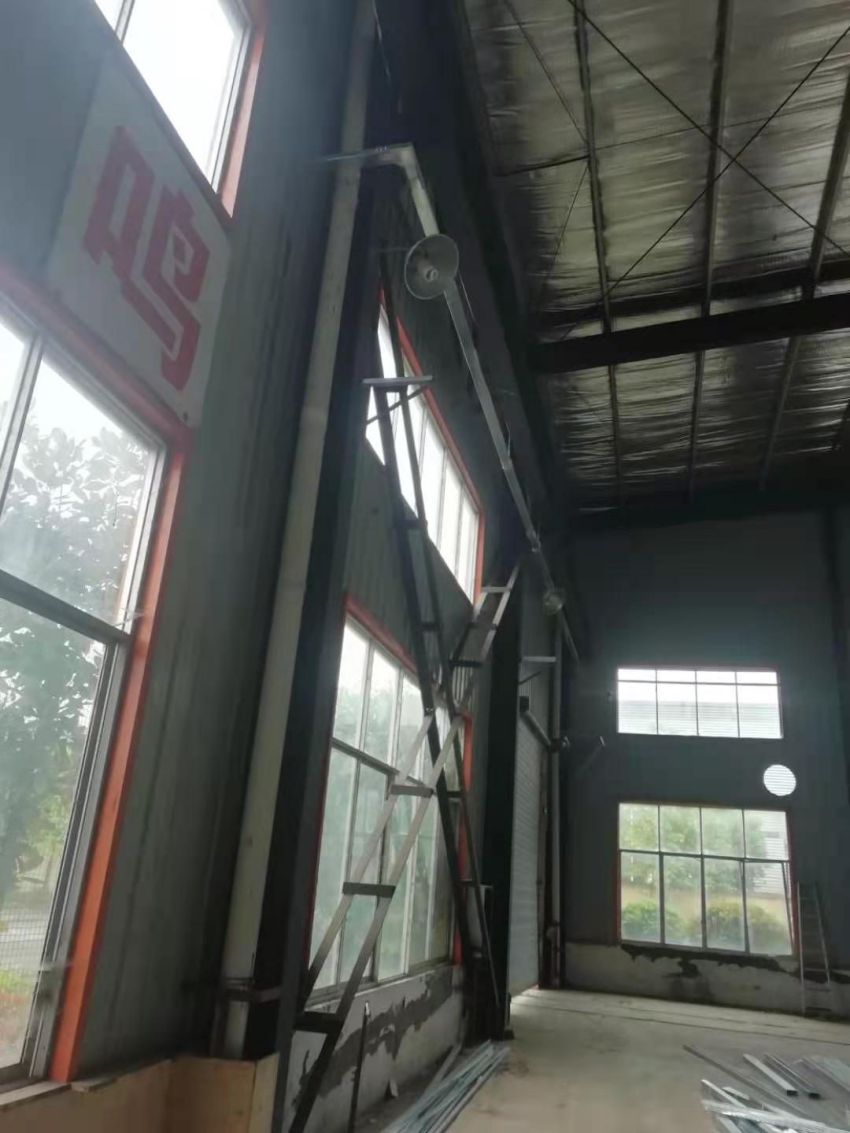

2、今日完成ap布管,ap放線,部分弱電橋架安裝20%
附圖:
4月10日
當日施工人數:4
1、今日施工內容及完成量:

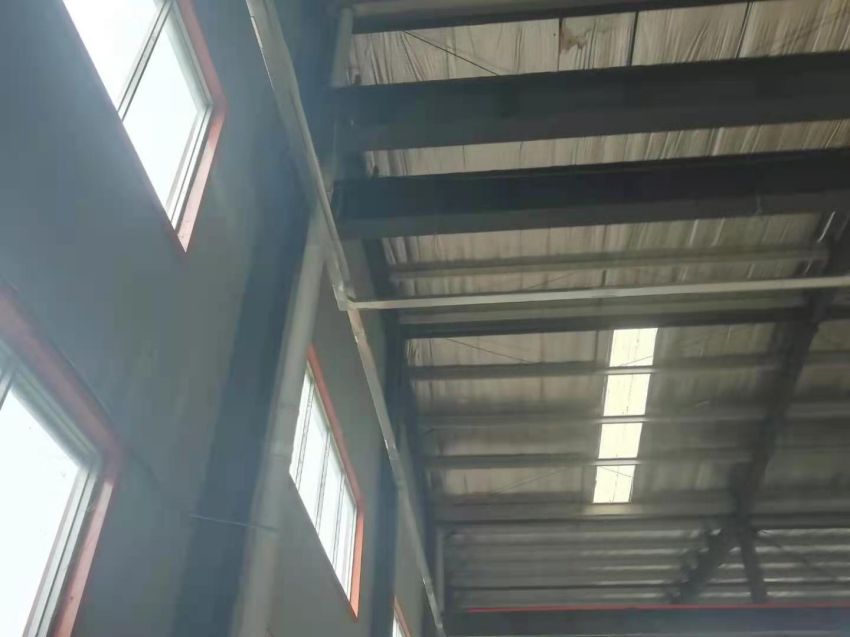

2、今日完成弱電橋架100%
3、攝像機安裝20%,射燈安裝70%
4、布強弱電KBG管20%
附圖:
4月11日
當日施工人數:4
1、今日施工內容及完成量:
2、今日完成強電橋架100%
3、射燈安裝100%
4、強弱電布管100%
5、射燈完成返工100%
附圖:
4月12日
今日施工內容及完成量:
1.監控放線100%;
2.光纖放線% ;
3.熔纖100%;
4.油據放線100%;

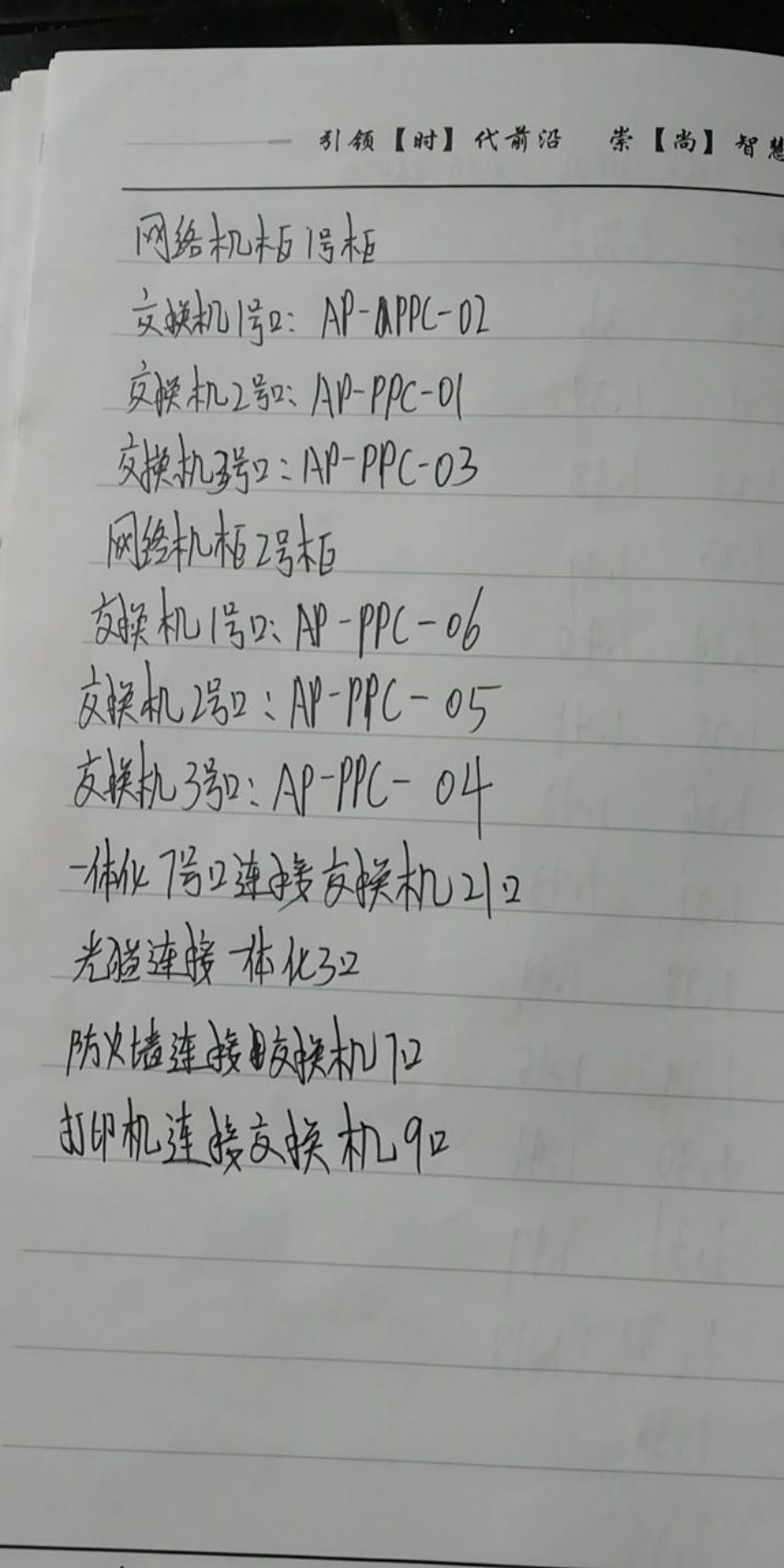

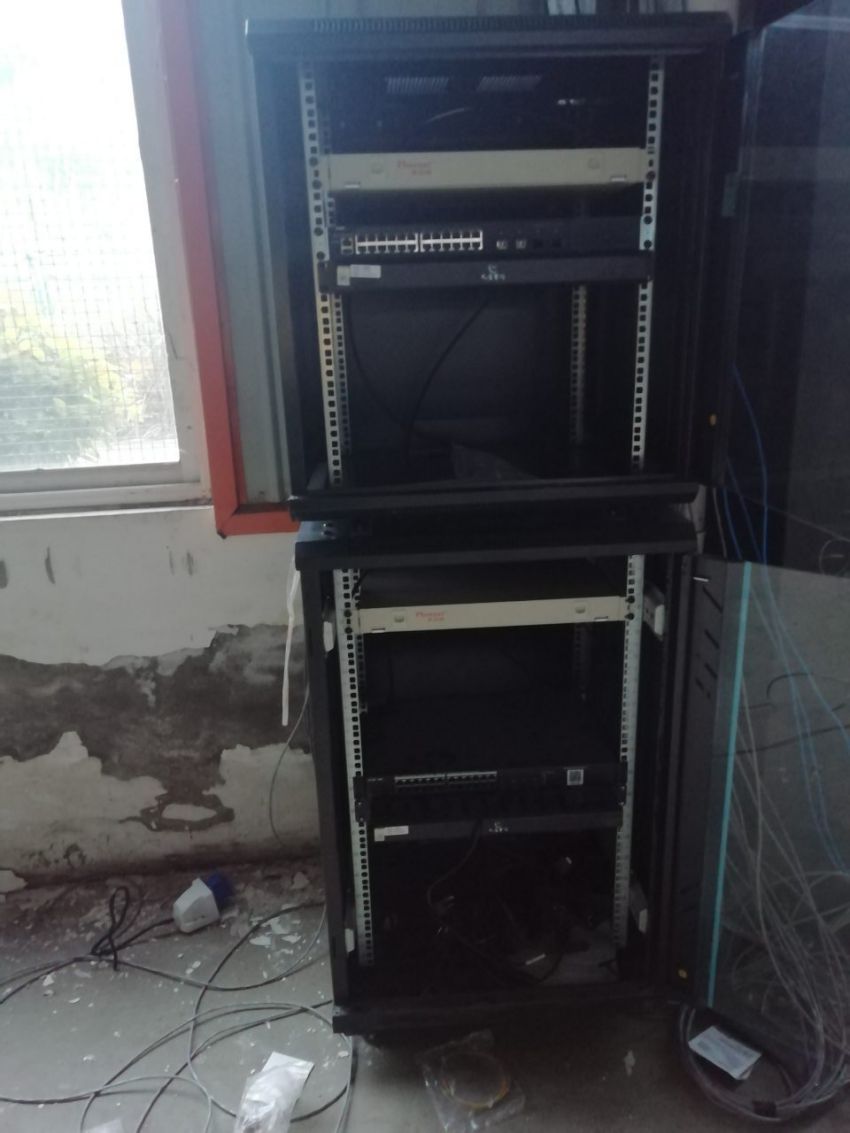

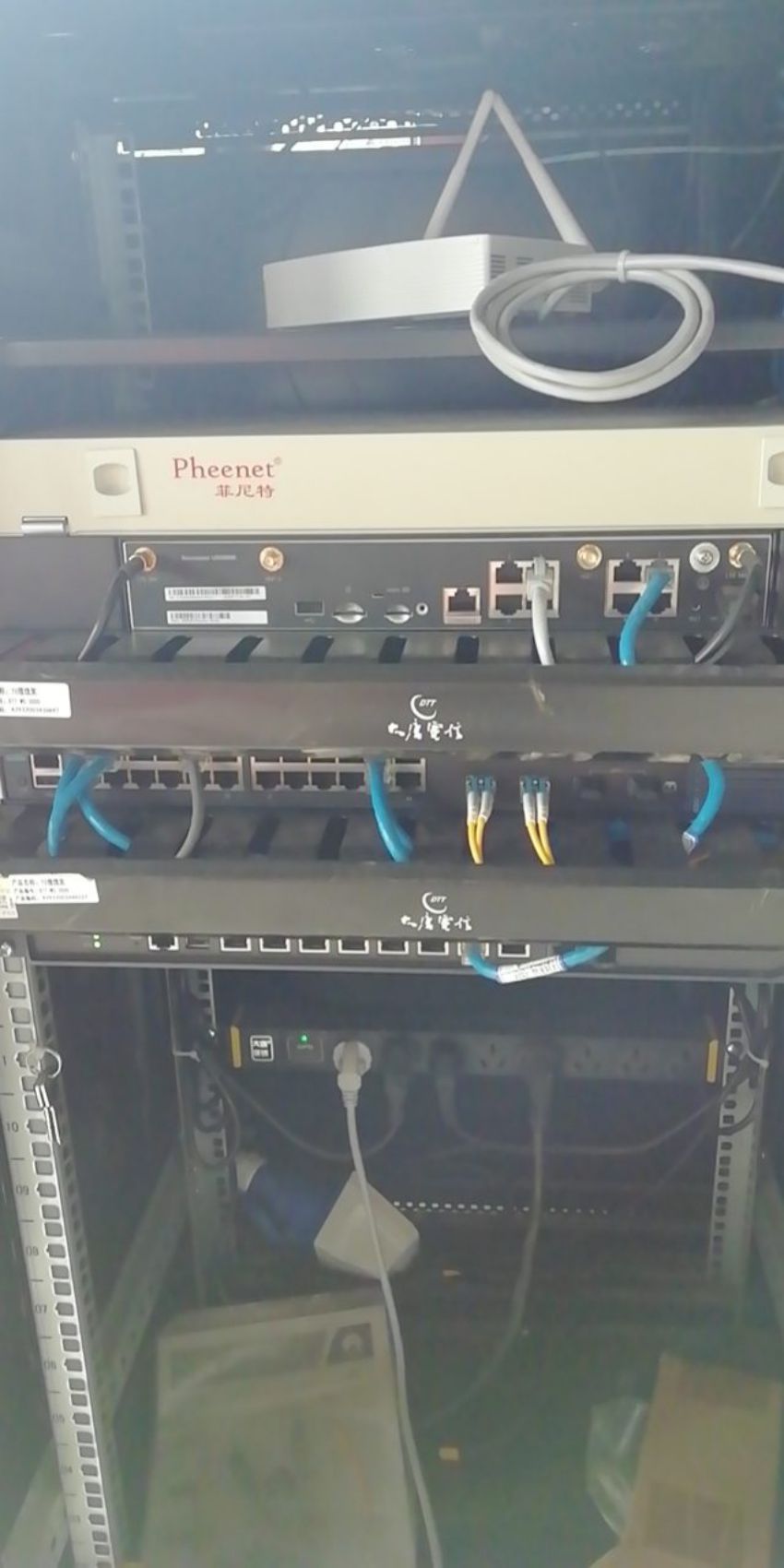

5.監控機柜安裝;
6.交換機安裝。
附圖:

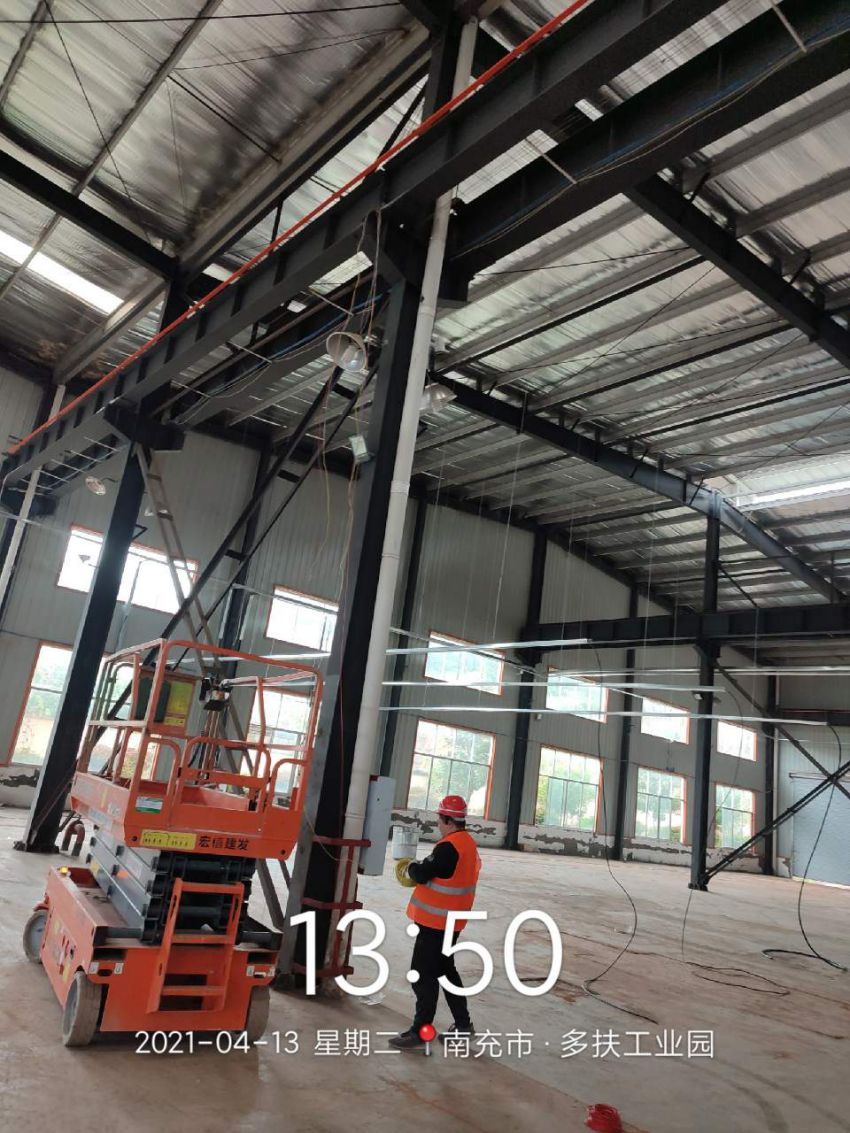

4月13日
當日施工人數:4
今日施工內容及完成量:
1. 強電燈線100%
2. 插座線50%
3. 監控100%
附圖:

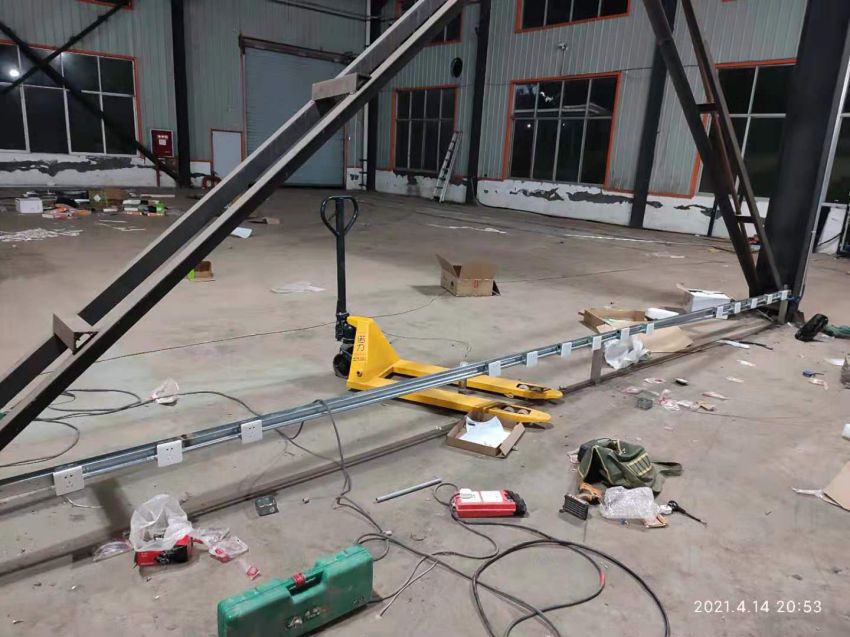

4月14日
當日施工人數:4
今日施工內容及完成量:
1.面板安裝100
2.強電電路接通100%,雙電源標簽
附圖:

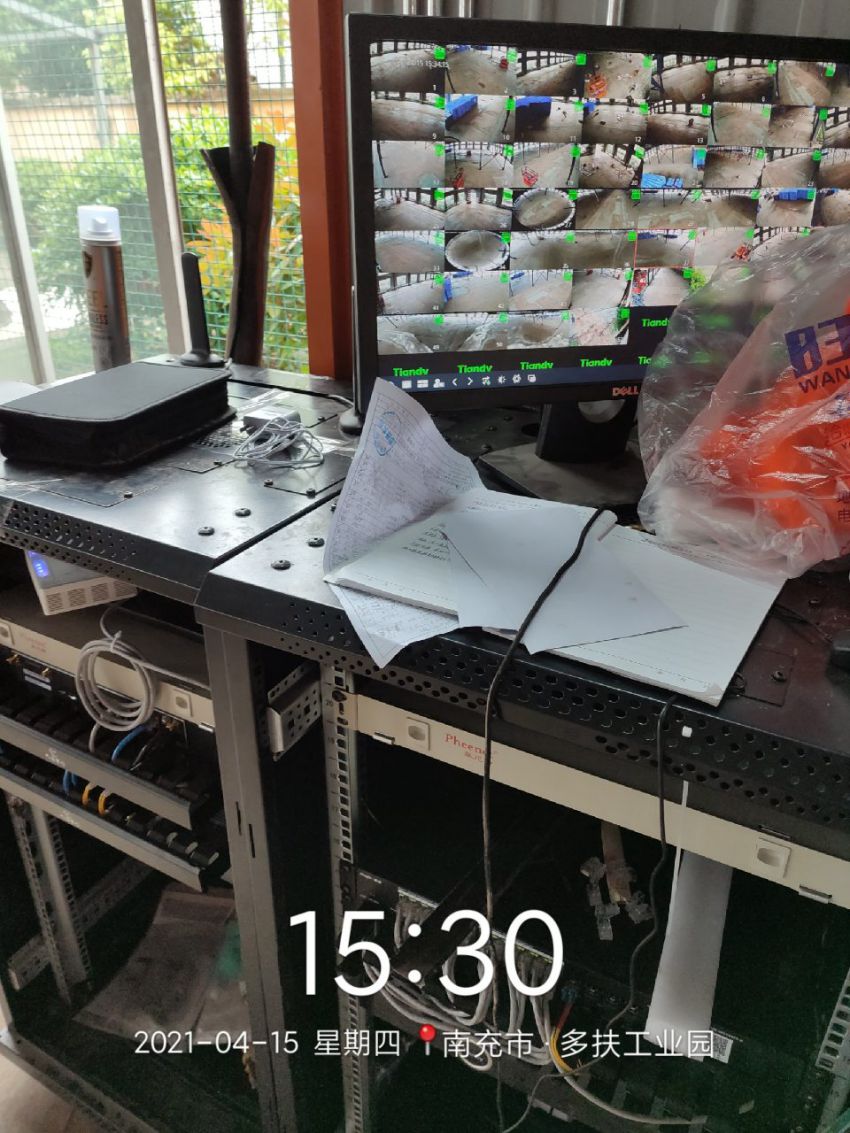

4月15日
當日施工人數:4
今日施工內容及完成量:
1. 橋架蓋板100%
2. 監控貼標簽 射燈安裝100%
3. 清理現場垃圾
附圖:
4月16日
當日施工人數:4
今日施工內容及完成量:
今日現場交接現南充這邊剩余隔離網未安裝,面鏡未安裝,預計下周一安裝
附圖:
4月20日
當日施工人數:0
今日施工內容及完成量:
未施工,下午材料才到達現場,在現場收材料
附圖:
4月22
當日施工人數:2
今日施工內容及完成量:
今日完成新增項目布管布線80%
附圖:
4月26日
當日施工人數:3
今日施工內容及完成量:

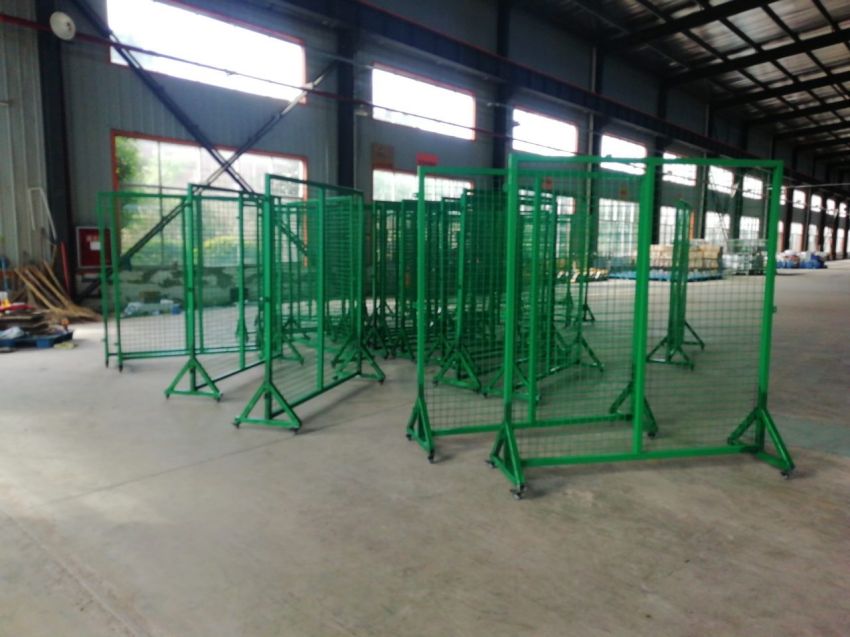

今日完成隔離網輪子100%,噴漆100%,蓋橋架蓋子100%
附圖:
4月27日
當日施工人數:1
今日施工內容及完成量:
今日完成清理現場,交接,剩余材料返回成都
附圖:
