貴陽花溪剛月平臺項目施工

發布時間:2021-02-01

瀏覽人數:1644

貴陽花溪剛月平臺項目施工日志

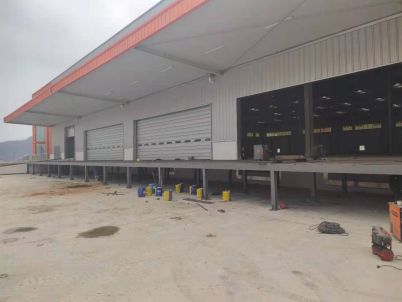

128

施工人數:10

126日、127日材料入場

128日正式施工

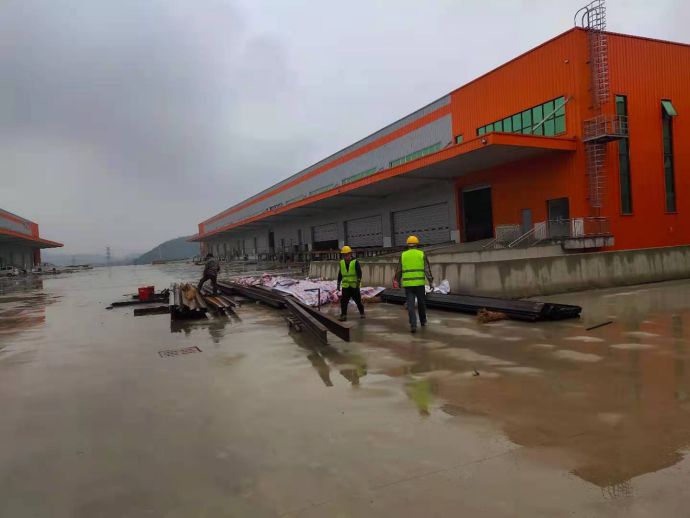

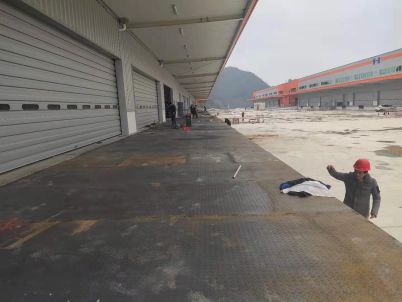

附圖:

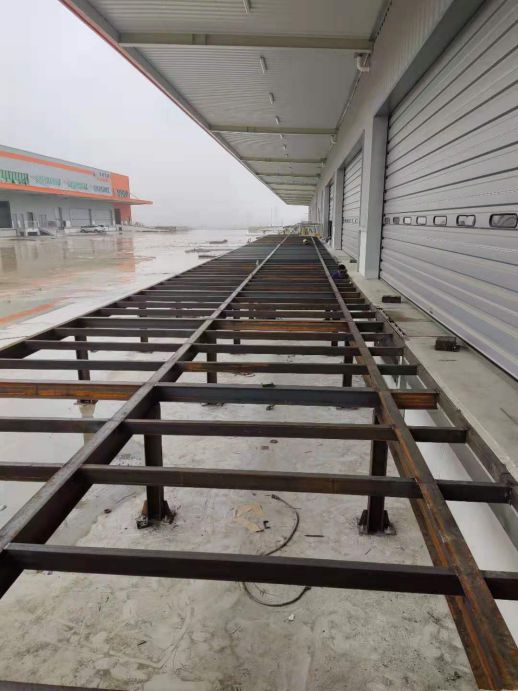

129

施工人數:鋼結構安裝焊工13

施工事項:

1、5號上主梁

2、6號庫1號平臺上鋼梁

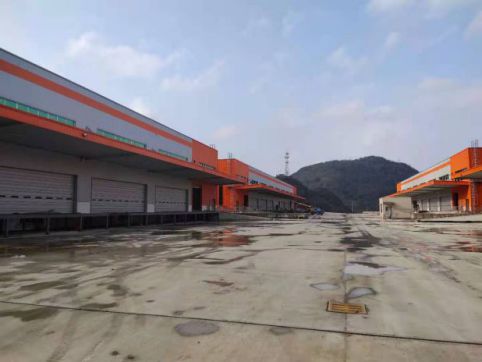

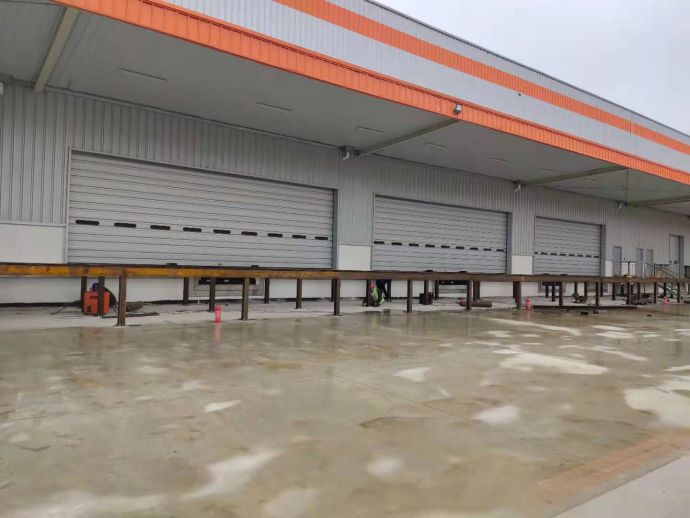

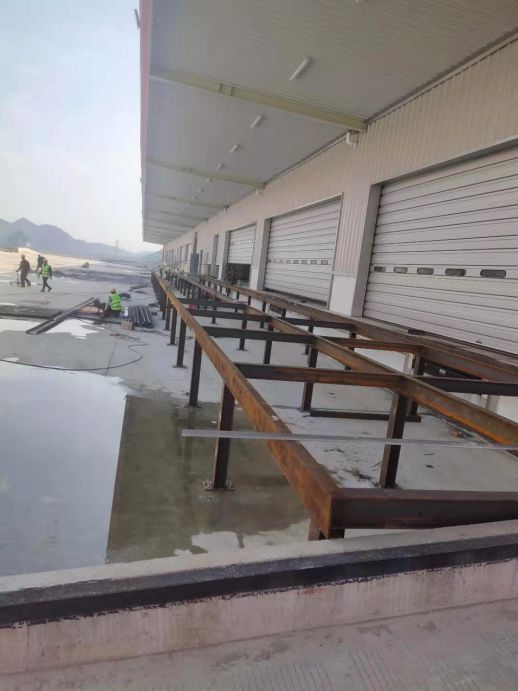

附圖:

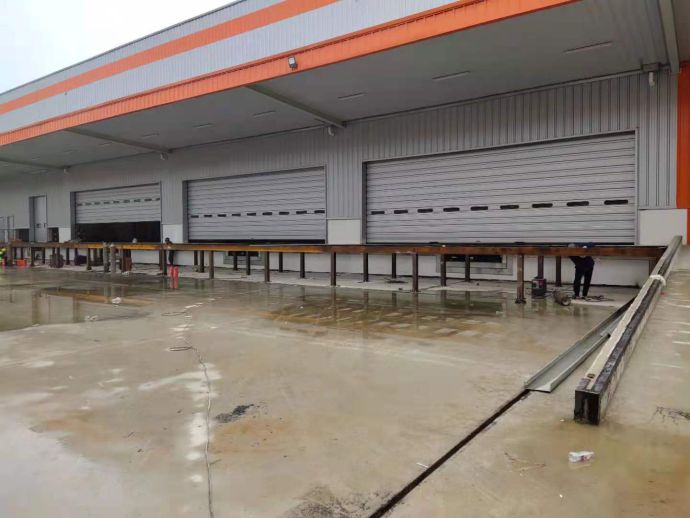

130

施工人數:鋼結構安裝焊工14

施工事項:

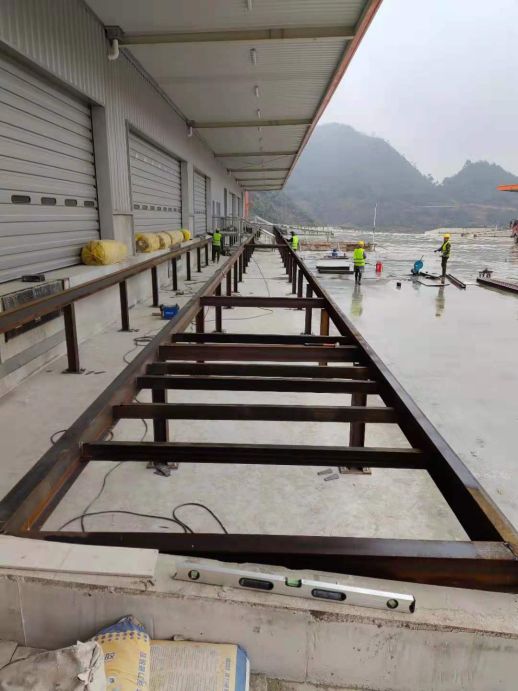

1、6號庫上次梁 施工人數5

2、6號庫當主梁、焊接一號平臺 施工人數9

3、部分配件小料入場

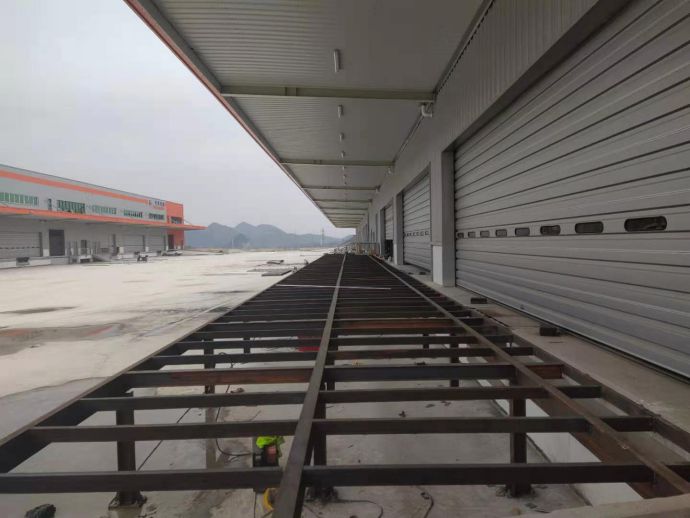

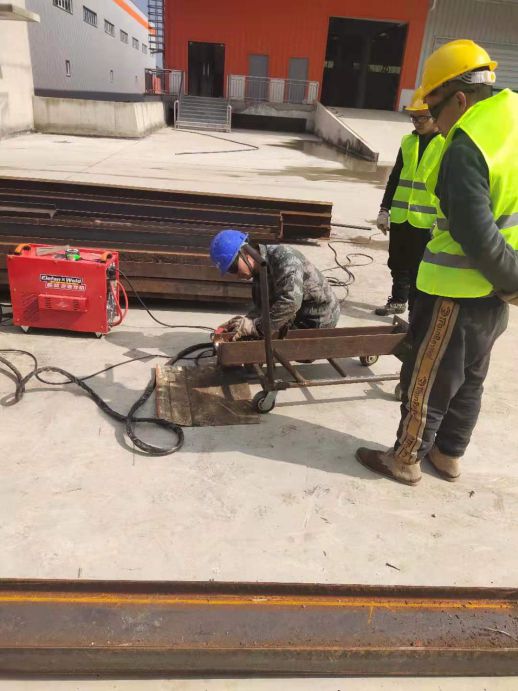

附圖:

131

施工人數:鋼結構安裝焊工12

施工事項:

1、5號庫鋼月臺焊接完成總工程量30%施工人數4

2、6號庫鋼月臺焊接完成總工程量40%施工人數8

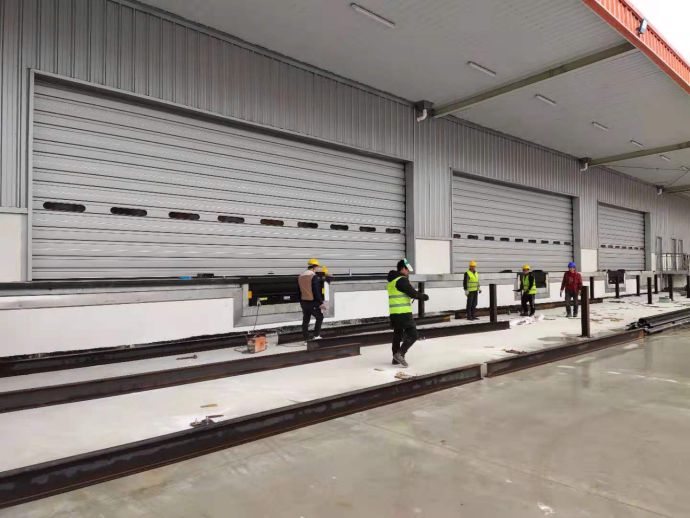

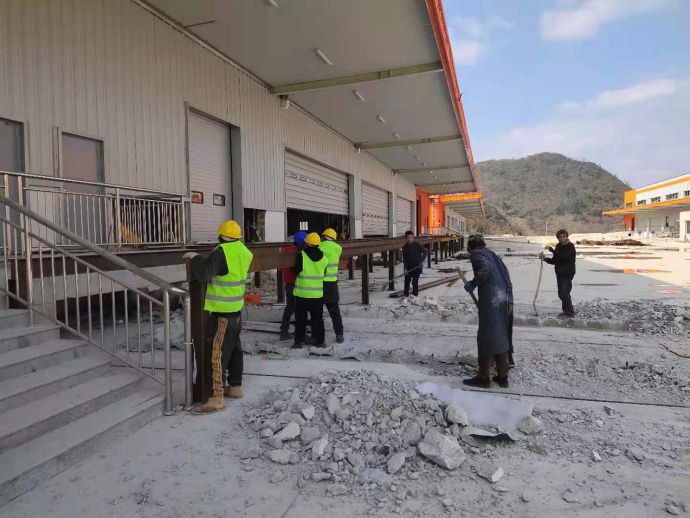

附圖:

21

施工人數:鋼結構安裝焊工19

施工事項:

1、五號庫平臺完成總工作量的40% , 施工人數七人

2、六號庫鋼平臺完成總工作量的50% ,施工人數12

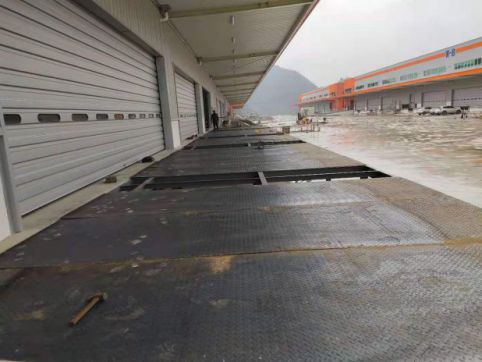

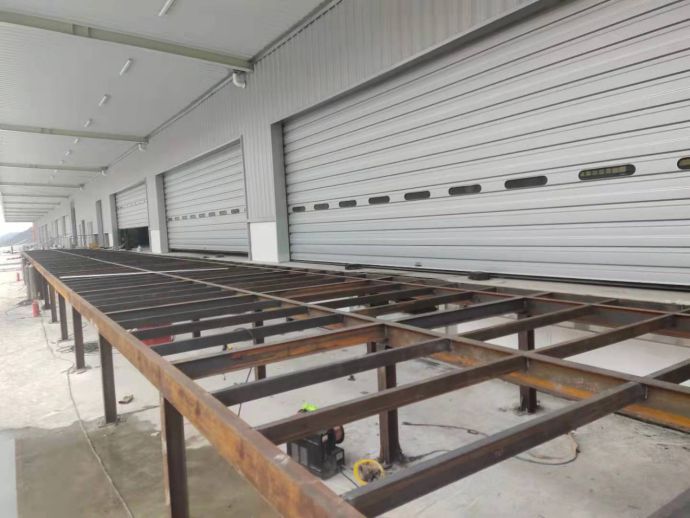

附圖:


22

施工人數:鋼結構安裝焊工19

施工事項:

1、五號庫完成總工作量50% ,施工人數7人;

2、六號庫完成總工作量60% ,施工人數12人;

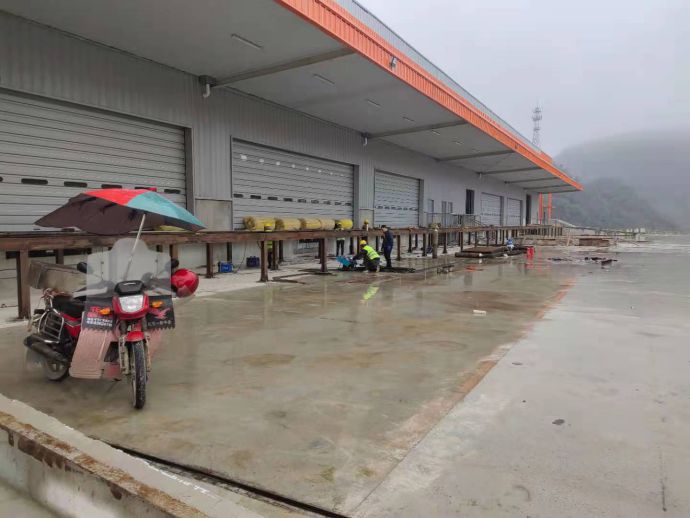

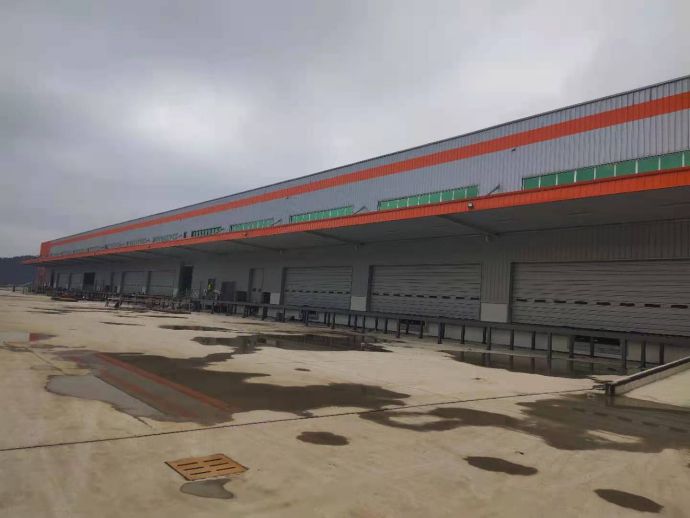

附圖:


2月3日

暫停施工



24

施工人數:鋼結構安裝焊工8

施工事項:

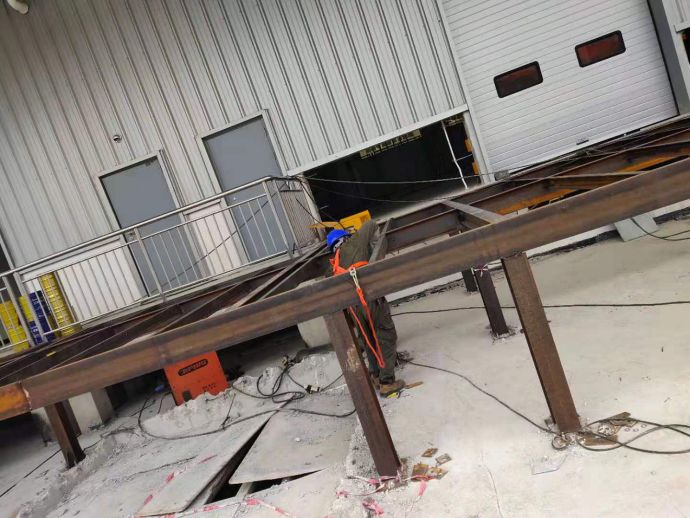

1、剛月平臺安裝


25

施工人數:鋼平臺安裝焊工19

施工事項:

1、鋼平臺完成總共工作量的85%
